KW-Virgental: Hohe Kosten, kaum Widerstand

200 Bürger kamen zum Infoabend. Geschätzte Kosten: 144 Mio. Euro.

Das Interesse an den Kraftwerksplänen für Virgen und Prägraten war groß.
Die ersten Weichen für das Mammutprojekt wurden im März in den Gemeinderäten gestellt. Nun luden Virgen und Prägraten zu einer Infoveranstaltung mit anschließender Diskussion über das geplante Kraftwerk Virgental. Ein Thema, das die Bürger bewegt: Der Kultursaal Virgen füllte sich am Abend des 8. April gut, wenn auch nicht zur Gänze.
Die Kraftwerks-Troika: Planer Wolfgang Widmann (INFRA) und die Bürgermeister Steiner (Prägraten) und Ruggenthaler (Virgen)
Die Bürgermeister der beiden Gemeinden, Dietmar Ruggenthaler und Anton Steiner, gaben mit dem Geschäftsführer des Projektentwicklers INFRA, Wolfgang Widmann, den aktuellen „Fahrplan“ bekannt: Das UVE-Konzept ist eingereicht, im Juni wird mit der Antwort der Behörde gerechnet. Das Ergebnis der UVP dürfte Ende 2013 vorliegen. Bis zur Inbetriebnahme des Werks würden dann noch weitere vier Jahre verstreichen. Als nächster Schritt steht die Gründung einer Projektgesellschaft an, wobei den Gemeinden ein Anteil von mehr als 25 Prozent am Projekt verbleiben soll, die INFRA hingegen mit Inbetriebnahme des Kraftwerks völlig ausscheidet.

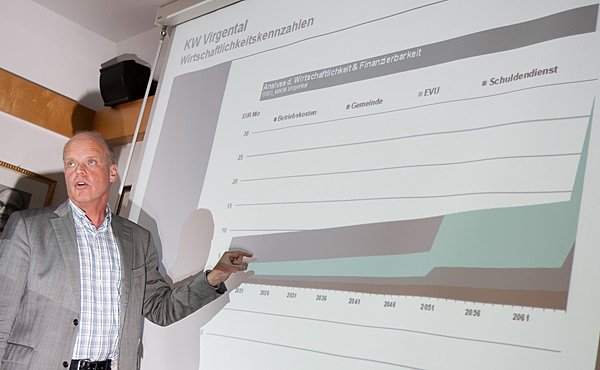

In den kommenden Jahrzehnten sind die Kosten hoch und der Ertrag klein, zeigt der INFRA-Planer. Erst ab 2051 soll sich das ändern.
Aufhorchen ließen einige der umfangreich, aber durchaus transparent servierten Daten. Ein kurzer Auszug: Allein die Projektentwicklung wird bis zur Genehmigung 7,2 Millionen Euro verschlingen. Die Gesamtkosten belaufen sich ohne Bauzinsen auf 144 Millionen Euro, puls/minus 20 Prozent wohlgemerkt. Die Amortisierung werde, so der Geschäftsführer des Projektentwicklers INFRA, 23 Betriebsjahre in Anspruch nehmen. Derzeit ist vorgesehen, dass die Wasserfassung mittels 250.000-Kubikmeter-Tagesspeicher in Hinterbichl erfolgt. Die Ableitung führt durch einen Stollen mit einem Durchmesser von drei Metern – übrigens der kostenintensivste Teil -  bis zum Krafthaus in Mitteldorf. Geschätztes Jahresarbeitsvermögen: satte 140 GWh.
Dietmar Ruggenthaler möchte "unabhängig und selbstbestimmt sein". Das 140-Millionen-Projekt soll dazu betragen.
Die beiden Bürgermeister argumentierten über weite Strecken mit der sinkenden Finanzkraft der Gemeinden. Dietmar Ruggenthaler nannte den besorgniserregenden Einbruch der Einnahmen in den letzten zwei Jahren von 11 Prozent, bei laufend steigenden Ausgaben. „Wenn wir ausgeglichen bilanzieren wollen, müssen wir unabhängig und selbstbestimmt sein und die eigenen Ressourcen zum Vorteil der Bewohner nutzen. Das Kraftwerk wird ein Vorzeigeprojekt in jeder Hinsicht.“ Die Isel sei, so Ruggenthaler, kein unberührter Gletscherfluss, denn nach mehreren Hochwasserereignissen sei sie massiv verbaut und in ein enges Bachbett gedrängt worden. Bei der anschließenden Diskussion wurden von Bürgern u.a. mögliche Kostenüberschreitungen sowie die negativen Auswirkungen des Projektes auf die Landschaft und den Fremdenverkehr hinterfragt. „Die Gemeindeführungen tragen den Tourismus zu Grabe“, machte sich etwa ein Kritiker aus Prägraten Luft. Die Diskussion verlief im Großen und Ganzen dennoch sachlich. Die Pro-Stimmung im Saal überwog bei weitem und fand durch zwischenzeitlichen Applaus ihren Ausdruck. Lautstarke Proteste von Kraftwerksgegnern blieben aus. Die Wogen gingen nicht allzu hoch an diesem Abend, der Widerstand gegen das Großprojekt blieb gering.
Wenn Bürgermeister träumen: Aus dem Gletscherfluss soll eine sprudelnde Geldquelle werden. Fotos: Brunner Images
